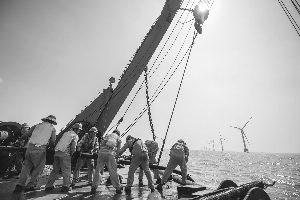

9月3日,舟山电力部门海缆敷设船上的工作人员在进行“岱山4#”海上风电场35千伏海底电缆敷设作业。
浙江舟山“岱山4#”海上风电场共设风力发电机组54台,总装机规模为216兆瓦,累计需敷设55根海缆,目前已完成39根敷设工作,预计将于今年10月底完成全部海缆敷设任务,建成后预计年发电量8.7亿千瓦时。新华社图文
